上週有位客戶同時擁有一座工廠和一塊農地,問我:「到底應該在屋頂裝,還是在農地上蓋?」
這個問題沒有標準答案,要看你的條件。但我可以把這些年的經驗整理出來,讓你做判斷的時候有個依據。
先認識四種主要類型
屋頂平舖型 — 我們的主力
直接把太陽能板沿著鐵皮屋頂的斜度鋪上去。這是我們做最多的類型,佔了六成以上。例如屏東的鐵工廠 499.5kW、雲林的食品工廠 499.73kW、彰化溪州的農舍 465kW,都是這種。
最大好處是成本最低、施工最快。缺點是發電角度受限於屋頂本身的斜度,無法調整到最佳角度。但以台灣的緯度來說,影響不大。
RC 高架型 — 大樓和倉庫的選擇
RC 屋頂是平的,要架高讓面板有角度。我們在烏日工業區做的精密工業廠房 132kW、彰化伸港工業區的停車場 403.855kW,都是這種。伸港那個案場很聰明 — 上面發電、下面停車,老闆說員工再也不用怕車子被曬到。

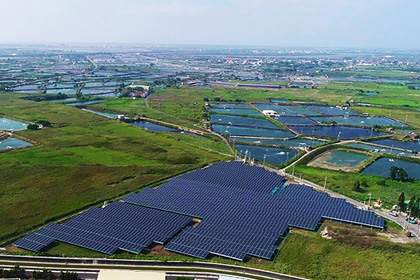

地面型 — 大規模電站
嘉義布袋那邊我們做了好幾座地面型。光是過溝新段就有 1,782.6kW 和 261kW 兩座,東石慈安段更大,2,302.2kW。地面型的施工比屋頂型講究,我們採「先精準放樁、後打樁建置」的模式,基礎用熱浸鍍鋅鋼架(鍍膜厚度 600g/m²),結構接合處水泥實體封柱。
追日農棚架 — 農地雙重利用
上面發電、下面種田,又叫「農電共生」。我們在土庫做了一座 96.39kW 的追日型,用定位治具、單軸電控、預埋錨栓的模式化施工。這類案場法規比較嚴格,但雙重收入很吸引人。
直接比一比
| 屋頂平舖 | RC高架 | 地面型 | 農棚架 | |
|---|---|---|---|---|
| 每瓦成本 | 35-40 元 | 38-45 元 | 32-38 元 | 40-50 元 |
| 躉購費率 | 較高 | 較高 | 較低 | 中等 |
| 投報率 | 8-12% | 7-10% | 6-9% | 6-8% |
| 工期 | 30-45天 | 45-60天 | 60-90天 | 60-120天 |
| 需要土地? | 不需要 | 不需要 | 要 | 要 |
| 法規複雜度 | 低 | 低 | 中高 | 高 |
所以怎麼選?
有工廠屋頂就先裝屋頂。投報率最高、法規最簡單、工期最短、不用另外找地。
屋頂裝滿了還不夠?或者你有閒置土地?那再考慮地面型。
有農地想雙重利用?農棚架是好選擇,但要有心理準備 — 申請流程長、法規嚴格、要真的有在務農。詳細評估點可以看農電共生完整指南。
回到開頭那位客戶的問題,我最後建議他:兩個都做,先做工廠屋頂(3 個月可以完工),農地的案子慢慢跑審查(半年到一年)。這樣時間上剛好銜接。
無論哪種類型,最終都要算回投報率。太陽能投報率怎麼算裡有完整的試算表可以對照。
不確定你的情況適合哪種?跟我們聊聊,看過現場才能給最準的建議。
